工作自由时差
什么是工作自由时差
工作自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
工作自由时差的计算[1]

工作i—j的自由时差FFi − j的计算应符合下列规定:
①当工作i—j有紧后工作j—k时,其自由时差应为:
公式一:FFi − j = ESj − k − EFi − j

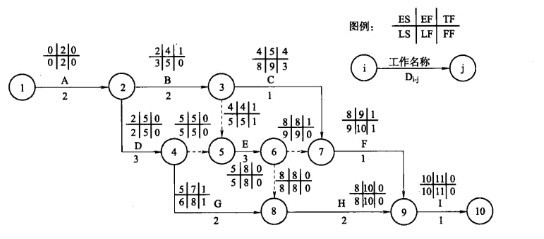

例如在右图中,工作(3—7)的自由时差为:
FF3 − 7 = ES7 − 9 − EF3 − 7 = 8 − 5 = 3
②以终点节点(j=n)为箭头节点的工作,自由时差FFi − j = ESj − k − EFi − j应按网络计划的计划工期Tp确定,即:
公式二:FFi − n = Tp − EFi − j
例如在右图中,工作(9—10)的自由时差为:
FF9 − 10 = Tp − EF9 − 10 = 11 − 11 = 0
需要指出的是,对于网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等。此外,由于工作的自由时差是其总时差的构成部分,所以,当工作的总时差为零时,其自由时差必然为零,可不必进行专门计算。例如在本例中,工作(1—2)、工作(2—4)、工作(5—6)、工作(8—9)、工作(9—10)的总时差为零,故其自由时差也全部为零。
相关条目
- 工作最早时间
- 工作最迟时间
- 工作总时差
参考文献
- ↑ 王淑雨,韩同银.项目管理[M].中国铁道出版社,2010.01
免责声明:本内容来源于第三方作者授权、网友推荐或互联网整理,旨在为广大用户提供学习与参考之用。所有文本和图片版权归原创网站或作者本人所有,其观点并不代表本站立场。如有任何版权侵犯或转载不当之情况,请您通过400-62-96871或关注我们的公众号与我们取得联系,我们将尽快进行相关处理与修改。感谢您的理解与支持!







请先 登录后发表评论 ~
